Pool selber bauen: Anleitung, Kosten & Fehler vermeiden (2026)
Vom Aushub bis zur Folie — die ehrliche Selbstbau-Anleitung aus über 1.000 betreuten Projekten, mit Normbezügen, Kostenrahmen und den häufigsten Stolperfallen.

- 30–50 %Ersparnis ggü. Fachbetrieb
- 8–12Wochen Bauzeit realistisch
- 1.000+Betreute Projekte seit 2002
- 2026Preisstand, Normen aktuell
Die 10 wichtigsten Fragen, die du dir vor dem ersten Spatenstich stellen musst
Wer diese zehn Fragen ehrlich beantwortet, hat 80 % der teuren Selbstbau-Fehler bereits vermieden. Größe und Budget sind dabei nur zwei von vielen Weichen — die meisten Probleme entstehen bei Bodenverhältnissen, Technikschacht und Abstandsflächen.
-
01
Wie wird der Pool hauptsächlich genutzt — Abkühlen, Familie oder Bahnenschwimmen?
Wenn man nur im Pool "chillen" möchte, ist die größe nicht so relevant. Auch ein kleines Becken kühlt ab und macht Spaß. Für Familien mit Kindern bieten sich Flachwasserzone und Treppe als Einstieg. Man wird auch nicht jünger und daher ist der Einstieg komfortabel zu wählen. Wer Bahnen schwimmen will, kommt um eine Gegenstromanlage meistens nicht herum. Außer man baut sich einen 20m Schwimmkanal in den Garten. Die Standardmaße sind 8x4x1,5m und 6x3x1,5m. Auch das Zwischenmaß 7,5x3,5x1,5m wird gern gebaut. Wenn man das Standardmaß wählt, wird es gern günstiger und es gibt immer mal ein guten Deal im Internet.
-
02
Welche Poolgröße passt auf mein Grundstück — und in mein Leben?
Faustregel: 2,5 m² Wasserfläche pro Person, die gleichzeitig badet. Aber denk auch an die Abstandsflächen (meist 3 m zur Grundstücksgrenze), die Umrandung (min. 1 m rundum) und die Pflege — ein 10×5-m-Pool verbraucht doppelt so viel Chemie, Strom und Wasser wie ein 6×3-m-Becken. Auch wenn die Anschaffungskosten sich nicht verdoppeln.
-
03
Wie ist der Boden beschaffen — Sand, Lehm, Fels oder Grundwasser?
Der Baugrund ist der teuerste unbekannte Faktor. Lehm und Ton brauchen zwingend eine Ringdrainage mit Pumpenschacht, sonst drückt Wasser beim Entleeren den Pool aus der Erde. Fels bedeutet Meißelarbeit (500–2.000 € Mehrkosten). Bei hohem Grundwasserstand ist ein Statiker Pflicht. Zweifelsfall: Schachtgrube von 2 m Tiefe graben und 48 h beobachten.
-
04
Brauche ich eine Baugenehmigung — oder nicht?
In den meisten Bundesländern sind Pools bis 100 m³ innerorts verfahrensfrei. Aber: Außenbereich ist immer genehmigungspflichtig, der Bebauungsplan kann GRZ und Versiegelung begrenzen, und lokale Satzungen können das noch verschärfen. Verbindliche Auskunft gibt nur das Bauamt — eine 5-Minuten-Anfrage erspart dir später Monate Rückbau-Streit.
-
05
Welche Bauweise passt zu meinen Fähigkeiten und meinem Budget?
Styropor-Schalsteine sind für 90 % der Selbstbauer die richtige Wahl: Lego-artiger Aufbau, integrierte Isolierung, freie Maßwahl in 25-cm-Schritten. Stahlwand ist günstiger, aber formgebunden. GFK spart Zeit, erfordert aber einen Kran. Sichtbeton und Edelstahl gehören in Profihände. Fliesenbecken brauchen auch ein gewisses Maß an Erfahrung.
-
06
Was darf der Pool inklusive aller Nebenkosten wirklich kosten?
Der größte Kalkulationsfehler: nur das Material-Set rechnen. Ein 8×4-m-Styroporpool kostet 12–18 T€ Material, dazu kommen 3–10 T€ Erdarbeiten, 2–4 T€ Beton, 800–1.500 € Entsorgung und 1.500–3.000 € Elektro-Fachbetrieb. Plane 15–22 T€ Gesamt — und 10 % Puffer für Überraschungen. Das Handwerk kann den Preis schnell in die Höhe treiben.
-
07
Wo platziere ich den Technikschacht — und wie weit weg darf er sein?
Der Technikschacht sollte so nah am Pool liegen wie möglich, sonst wird die Pumpe stark belastet und der Rohrleitungsquerschnitt muss vergrößert werden → Höhere Kosten. Zugänglich, frostsicher, mit Bodenablauf und genug Luft zum Schrauben. Der häufigste Selbstbau-Fehler: Schacht zu klein geplant, dann passen Pumpe und Sandfilter nicht mehr nebeneinander. Auch sollte man an den Aufstellungsort von Wärmepumpe und weiteren Attraktionen denken. Eine Gegenstromanlage möchte eigentlich immer einen Schacht direkt am Becken. (Belüftet!)
-
08
Wie dimensioniere ich Pumpe, Filter und Rohre richtig?
Die Formel lautet Q = 2 × V / t — das Beckenvolumen muss in der Umwälzzeit mindestens zweimal umgewälzt werden (typisch 8 h). Bei 48 m³ brauchst du also 12 m³/h Förderleistung. Filter muss zur Pumpe passen (Geschwindigkeit max. 50 m/h), Rohre min. DN 50 (D = 63mm). Unterdimensionierte Technik heißt trübes Wasser, mehr Chemiebedarf und sogar Algenbildung und früher Pumpenschaden.
-
09
Heizen — und wenn ja, wie?
Ohne Heizung badest du in Deutschland realistisch Juni–August bei 22–24 °C. Eine Wärmepumpe (COP 4–6) verlängert die Saison auf April–Oktober und kostet 2.500–4.500 €. Solarabsorber sind günstiger (800–1.500 €), brauchen aber 50–80 % der Wasserfläche auf dem Dach. Abdeckung ist in beiden Fällen Pflicht — sonst verpufft 70 % der Wärme nachts.
-
10
Habe ich realistisch genug Zeit, Helfer und Nerven für 8–12 Wochen Baustelle?
Selbstbau spart 30–50 % der Kosten — aber nur, wenn du ehrlich zu dir bist. Rechne mit 8–12 Wochen vom Aushub bis zum ersten Bad, mindestens 2–3 zuverlässigen Helfern und mehreren Wochenenden Schwerarbeit. Wer das unterschätzt, landet bei halbfertigen Baustellen, verzogenen Wänden und einem teuren „Jetzt macht's der Profi fertig"-Moment.
Pool selber bauen – Inhaltsverzeichnis
Diese Anleitung führt dich von der Bauweise-Wahl über Fundament und Technik bis zur Inbetriebnahme – mit echten Kostentabellen, Normbezügen und Praxis-Fehlern aus über 1.000 Projekten.
Einen Pool selber zu bauen ist ein Projekt, das Planung, handwerkliches Geschick und das richtige Material erfordert. Diese Seite liefert dir alles, was du brauchst – strukturiert, ehrlich und aus der Praxis eines Fachbetriebs. Nutz das Inhaltsverzeichnis, um direkt zum relevanten Abschnitt zu springen.
- Lohnt sich der Pool-Selbstbau überhaupt? – Erwartungsmanagement, Kosten-Nutzen, wer es lieber lassen sollte
- Welche Bauweise passt zu dir? – Styropor vs. Stahlwand vs. GFK vs. Folienbecken im direkten Vergleich
- Planung, Standort und Baugenehmigung – Baurecht, Abstände, Drainage, Grundwasser
- Kostenrahmen nach Poolgröße (Stand 2026) – Tabellen für 6×3, 8×4 und 10×5 m inkl. Technik und Nebenkosten
- Pool selber bauen in 12 Schritten – Vollständige Anleitung Styropor-Bauweise mit Zeitangaben und Helferbedarf
- Technik dimensionieren: Filter, Pumpe, Skimmer, Heizung – Formeln, Normen, konkrete Produktempfehlungen
- Die 13 teuersten Selbstbau-Fehler – Aus der Praxis: Was wirklich schiefgeht und was es kostet
- Häufige Fragen (FAQ) – Direkte Antworten auf die meistgestellten Fragen rund ums Pool-Bauen
Pool selber bauen — lohnt sich das überhaupt?
Wer handwerklich erfahren ist und Helfer mitbringt, spart beim Pool-Selbstbau 30–50 % gegenüber dem Fachbetrieb — aber nur, wenn Elektrik und Folienverschweißung an Profis abgegeben werden.
Ein Pool im Eigenbau kostet dich im Vergleich zum schlüsselfertigen Fachbetrieb in der Regel 30–50 % weniger — das sind bei einem 8×4 m Styropor-Pool schnell 8.000–15.000 Euro Unterschied (Stand 2026). Der Preis dafür: mehrere Wochenenden körperliche Schwerarbeit, eine sorgfältige Planung und die Ehrlichkeit, bestimmte Gewerke abzugeben.
Für wen lohnt sich der Selbstbau wirklich?
Selbstbau funktioniert gut, wenn du grundlegende Bauerfahrung hast, mindestens 2–3 zuverlässige Helfer organisieren kannst und ausreichend Zeit über mehrere Wochen einplanst. Ein realistischer Zeitrahmen: 8–12 Wochen von Aushub bis erstem Bad — wer im Mai anfängt, schwimmt oft erst im August. Wer dagegen allein arbeitet, keine Baggerführung organisieren kann oder auf schwierigem Boden (Lehm, hoher Grundwasserstand, Fels) baut, sollte die Ersparnis gegen das Risiko eines Totalschadens abwägen.
Wer sollte lieber die Finger davon lassen?
- Kein handwerkliches Vorwissen und keine erfahrenen Helfer zur Hand
- Grundstück im Außenbereich (nicht im Bebauungsplan) oder schwieriger Boden (Lehm, Fels, hoher Grundwasserstand) — hier explodieren Nebenkosten und Fehlerrisiken
- Kein Zeitpuffer: Bauprojekte brauchen Luft für Wetter, Lieferzeiten und nachträgliche Korrekturen
- Wunsch nach individueller Form, Fliesen oder Sichtbeton — diese Bauweisen erfordern Fachkenntnisse, die über den typischen DIY-Bereich hinausgehen
Zwei Gewerke gehören zwingend in Profi-Hände
Beim Selbstbau gibt es zwei Bereiche, bei denen du keine Kompromisse eingehen solltest. Erstens die Elektroinstallation: Laut DIN VDE 0100-702 gelten am Pool strenge Schutzzonen (Zone 0 im Becken, Zone 1 bis 2 m Abstand). In diesen Bereichen ist 230 V grundsätzlich verboten. Anschluss und Abnahme der gesamten Poolelektrik müssen von einer zertifizierten Elektrofachkraft durchgeführt werden — kein optionales Nice-to-have, sondern rechtliche und sicherheitstechnische Pflicht. Zweitens die Folienverschweißung vor Ort: Eine vor Ort geschweißte Maßfolie ist handwerklich anspruchsvoll und vergibt keine Fehler. Wer hier spart, riskiert undichte Nähte und muss im schlimmsten Fall die gesamte Folie erneuern.
Der richtige Mindset macht den Unterschied
Aus über 1.000 begleiteten Projekten seit 2002 wissen wir: Fehler beim Selbstbau sind keine Ausnahme, sondern der Normalfall. Entscheidend ist, wie du damit umgehst. Wer mit realistischen Erwartungen und etwas Gelassenheit an das Projekt herangeht, hat am Ende nicht nur einen Pool — sondern auch eine Menge gelernt. Unsere Fehler-Section weiter unten hilft dir, die teuersten Fallstricke von vornherein zu umgehen.
„Ich sage meinen Kunden immer: Wo gehobelt wird, fallen Späne — Fehler beim Bau sind sehr wahrscheinlich. Aber Fehler sind nur neue Herausforderungen. Wichtig ist, den Druck rauszunehmen und die Freude am Projekt zu behalten. Wie oft baut man schon einen Pool?“
Robin Burfeind
Welche Bauweise passt zu dir? Styropor, Stahlwand, GFK & Co. im Vergleich
Für die meisten Selbstbauer ist die Styropor-Schalstein-Bauweise die beste Wahl: hohe DIY-Eignung, freie Maßwahl und ein Rohbau, der 40–50 Jahre hält.
-
Styropor

-
Stahlwand

-
GFK

-
Polypropylen (PP)

-
Holz

-
Edelstahl

-
Sichtbeton

-
Fliesenbecken

-
Quickup

| Bauweise | Material-Kosten (8×4 m, Stand 2026) | Bauzeit (Selbstbau) | DIY-Eignung | Lebensdauer | Wichtigste Stolperfalle |
|---|---|---|---|---|---|
| Styropor-Schalsteine | 12.000 – 18.000 € (inkl. Technik & Folie, zzgl. Beton & Erdarbeiten) | 8–12 Wochen | ★★★★★ — Lego-artiger Aufbau, integrierte Isolierung, freie Maßwahl in 25-cm-Schritten | Rohbau 40–50+ Jahre, Folie nach 15–20 Jahren erneuern | Wände beim Ausbetonieren nicht rütteln — sonst platzen Stege. 2 Schaltafeln als Reserve bereithalten. |
| Stahlwand (eingelassen) | 5.000 – 8.000 € (zzgl. Beton & Erdarbeiten) | 4–6 Wochen | ★★★★☆ — Guter Allrounder, besonders für Integration in Terrassen und Holzdecks geeignet | 10–15 Jahre (Rostgefahr bei Beschädigung der Verzinkung) | Form meist auf oval, rund oder Achtform beschränkt. Beschädigter Stahlmantel rostet — Schutzschicht unbedingt erhalten. |
| GFK (Einstückbecken) | 20.000 – 35.000 € (zzgl. Erdarbeiten) | 1–2 Wochen (Einbau durch Kran) | ★★☆☆☆ — Einbau erfordert Kraneinsatz, Maße und Treppenform vom Hersteller vorgegeben | 20–30 Jahre | Billiges GFK hat Osmose-Gefahr (Blasenbildung). Verfüllung zwingend mit Magerbeton oder Thermotec — niemals mit schwerem Beton ohne Gegendruck von innen. |
| Polypropylen (PP) | 20.000 – 35.000 € (zzgl. Erdarbeiten) | 1–2 Wochen | ★★☆☆☆ — Freie Maßwahl durch Schweißen, aber dünnes Material erfordert sorgfältige Handhabung | 20–30 Jahre (Renovierung wegen Schweißnähten schwierig) | Darf niemals ohne Wasser in der Sonne stehen — Verformungsgefahr. Verfüllung mit Magerbeton oder Thermotec zwingend. |
| Holz (freistehend) | 4.000 – 9.000 € (Bausatz inkl. Folie & Basistechnik) | 1–2 Wochen | ★★★★☆ — Bausatz-Prinzip, keine schweren Gewerke nötig, freistehend oder teilversenkt möglich | Holzrahmen 10–15 Jahre (abhängig von Holzart & Pflege), Folie nach 8–12 Jahren erneuern | Druckimprägniertes Holz ist Pflicht — bei freistehenden Becken wirkt der Wasserdruck voll auf die Wände. Kein Untergrund-Kompromiss: gerade und frostfest. |
| Edelstahl | 45.000 – 90.000 € (meist ab 1,5-Profi-Fertigung) | 2–4 Wochen (Einbau durch Fachbetrieb) | ☆☆☆☆☆ — Kein Selbstbau, Fachbetrieb zwingend (Schweißen vor Ort) | 40–50+ Jahre (hygienisch, kratzfest, vollrecycelbar) | Kein typischer DIY-Weg — dafür wartungsarmer, hochwertigster Beckenwerkstoff. Chlorid-arme Wasserpflege beachten (Salz-Elektrolyse nur mit Freigabe). |
| Betonschalsteine | Ähnlich Styropor, aber höherer Arbeitsaufwand | 10–14 Wochen | ★★★☆☆ — Massivster Rohbau, aber schwere körperliche Arbeit, keine integrierte Isolierung | Höchste Lebensdauer des Rohbaus (50+ Jahre) | Zwingend verputzen bei Folienbecken. Kein Wärmedämmwert — Heizkosten steigen. |
| Sichtbeton / Fliesenbecken | Stark variierend — in der Regel 30.000 € aufwärts | 12–20 Wochen | ★☆☆☆☆ — Nur für erfahrene Bauherren mit Fachbetrieb-Unterstützung | Sichtbeton 20–30+ Jahre, Fliesen 15–20 Jahre | Sichtbeton: Kunststoff geht keinen Verbund mit WU-Beton ein — Abdichtung über 2K-Abdichtung (DIN 18535). Fliesen: Die Fliese dichtet NICHT ab — Grundierung/Dichtschlämme davor ist Pflicht. |
Planung, Standort & Baugenehmigung
In den meisten Bundesländern sind Pools bis 100 m³ Beckeninhalt verfahrensfrei — aber Außenbereich, Bebauungsplan und Bodenverhältnisse können das schnell ändern.
Bevor du den ersten Spatenstich setzt, musst du drei Fragen klären: Brauchst du eine Baugenehmigung? Hält dein Boden, was du planst? Und hast du genug Abstand zur Grundstücksgrenze? Wer das überspringt, riskiert Baustopp, Rückbau oder einen Pool, der nach dem ersten Frostjahr aufschwimmt.
Baugenehmigung: Die 100-m³-Regel und ihre Tücken
In den meisten deutschen Bundesländern gilt: Pools bis 100 m³ Beckeninhalt sind innerhalb bebauter Ortsteile verfahrensfrei — du brauchst also formal keine Baugenehmigung. Ein 8×4×1,5-m-Pool hat 48 m³ und liegt damit klar darunter. Aber Vorsicht: Verfahrensfrei bedeutet nicht regellos.
- Außenbereich immer genehmigungspflichtig: Liegt dein Grundstück im planungsrechtlichen Außenbereich (z.B. Gartengrundstücke außerhalb des Ortsrands), ist unabhängig von der Größe immer eine Genehmigung erforderlich.
- Bebauungsplan prüfen: Auch bei verfahrensfreien Pools müssen Grundflächenzahl (GRZ) und Versiegelungsgrenzen eingehalten werden. Eine große Bodenplatte kann die erlaubte Versiegelung überschreiten.
- Lokale Verschärfungen: In Gemeinden mit Gewässernähe oder Überschwemmungsgebieten gelten oft strengere Regeln — immer beim Bauamt nachfragen.
- Bundesländer-Unterschiede: Die Landesbauordnungen weichen in Details ab. Was in Bayern verfahrensfrei ist, kann in Brandenburg anders gehandhabt werden. Verbindliche Auskunft gibt nur das zuständige Bauamt.
Abstandsflächen: Die Tücke steckt in der Technik
Oft wird angenommen, ein unterirdischer Pool löse keine Abstandsflächen aus. Das stimmt für das Becken selbst meistens — aber nicht für alles drumherum. Als Faustregel gilt 3 Meter zur Nachbargrenze als rechtssicher. In einigen Bundesländern sind bei vollständig ebenem Einbau 50 cm bis 2 Meter erlaubt. Das eigentliche Problem ist die Technik: Eine Wärmepumpe, ein Pumpenhäuschen oder ein Technikschacht können eigene Abstandsflächen und Immissionsschutz-Auflagen auslösen — Stichwort Lärm. Plane den Technikstandort also nicht zuletzt.
Bodenbeschaffenheit: Was unter dem Pool passiert, entscheidet alles
Sand, Kies und nicht bindige Böden sind ideal — Wasser versickert gut, der Untergrund ist stabil. Kritisch wird es bei drei Bodentypen:
- Lehm / Ton: Bindiger Boden staut Wasser wie eine Badewanne um den Pool. Eine Ringdrainage mit Pumpenschacht ist hier keine Option, sondern Pflicht.
- Fels: Massive Kostensteigerung beim Aushub — ein Meißelbagger ist erforderlich. Budgetpuffer von 20–40 % einkalkulieren.
- Hoher Grundwasserspiegel: Ohne Grundwasserabsenkung beim Bau und dauerhaften Pumpenschacht treibt ein teilgeleeertes Becken buchstäblich auf — Totalschaden.
Auch ohne Grundwasser brauchst du eine Sekundärentwässerung: Schwitz- und Regenwasser sammeln sich zwischen Becken und Bodenplatte — ohne Ableitung drückt dieses Wasser unter die Folie bis sie "schwimmt". Welche Folienarten es gibt, siehst du in unserem Sortiment.
Wo kommt die Technik hin? Vier Aufstellorte im Vergleich
Filter, Pumpe, Heizung und Steuerung brauchen einen trockenen, frostfreien und gut belüfteten Platz — möglichst nah am Becken, weil jeder Meter Saugweg Druck kostet. Die Wahl des Aufstellorts fällt meist schon in der Planungsphase, weil Leerrohre und Stromzuleitung vor dem Aushub verlegt werden müssen.
| Aufstellort | Typische Kosten | Vorteile | Nachteile | Empfehlung |
|---|---|---|---|---|
| Technikschacht (unterirdisch) | 1.500 – 3.500 € (fertiger Kunststoff- oder Beton-Schacht) | Nahe am Becken (kurze Saugwege, beste Pumpenleistung), optisch unauffällig, kein Platzverlust im Garten | Enger Arbeitsraum bei Wartung, Feuchtigkeit und Kondensat zwingend beherrschen, Frostschutz kritisch, Pumpe muss unter Wasserspiegel laufen (Selbstansaugung kritisch) | Kleine Grundstücke, minimalistische Optik, nahe Beckenanbindung gewünscht |
| Technikhaus (oberirdisch, separat) | 2.500 – 6.000 € (Fertig-Technikhaus) oder 800 – 2.000 € Selbstbau | Einfache Wartung, gute Belüftung, alle Komponenten auf einer Ebene, ideal für spätere Wärmepumpe | Sichtbar im Garten, Platzbedarf 2–4 m², Leerrohr-Weg zum Becken wird länger (≥ 63 mm Rohr Pflicht) | Komfortable Wartung, größere Anlagen mit Wärmepumpe & Salz-Elektrolyse |
| Gartenhütte / Geräteschuppen | 0 € (Mitnutzung) bis 500 € (Zwischenwand, Belüftung) | Keine Extra-Bauten, Platz vorhanden, flexibel | Betriebsgeräusch der Pumpe in Nachbarschaft zur Gartennutzung, Feuchtigkeitsschutz für Gartengeräte nötig, oft zu weit vom Becken | Vorhandene große Hütte nah am Pool (≤ 10 m), ausreichend Belüftung |
| Keller / Garage (Hausanbindung) | 500 – 1.500 € (Wanddurchbruch, Leerrohre, Rückstauklappe) | Komfortable Wartung, frostsicher, Strom & Wasser vor Ort, problemlose Wärmedämmung | Lange Saugwege (63 mm Rohr zwingend), Rückstau- und Schallschutz zur Wohnfläche nötig, Bohrung durch Kellerwand aufwändig, erhöhter Feuchtigkeits-Eintrag | Kurze Distanz Keller–Becken (≤ 15 m), bestehender Kellerraum mit Entwässerung |
Die wichtigsten Normen auf einen Blick
Vier Normen musst du als Selbstbauer kennen — eine davon ist haftungsrelevant.
| Norm | Geltungsbereich | Wichtig für |
|---|---|---|
| DIN EN 16582 (Teil 1–3) | Private Schwimmbäder | Sicherheits- & Leistungsanforderungen (Struktur, Rutschfestigkeit) |
| DIN EN 16713 (Teil 1–3) | Wassersystem privater Pools | Filtration, Umwälzung, Aufbereitung — DIN 19643 ist nur für öffentliche Bäder |
| VDE 0100-702 | Elektroinstallation in Feuchträumen | Schutzzonen 0/1/2, FI 30 mA, Potenzialausgleich — Pflicht, Fachbetrieb |
| DIN 18535 | Abdichtung von Behältern & Becken | Sichtbeton- & Betonbecken, 2K-Abdichtung |
Was kostet ein selbstgebauter Pool? Kostenrahmen 2026
Ein 8×4 m Pool im Eigenbau kostet je nach Bauweise zwischen 15.000 € und 45.000 € – inklusive Erdarbeiten, Technik und Nebenkosten. Gegenüber dem Fachbetrieb sparst du typischerweise 30–50 % der Gesamtkosten.
Wer einen Pool selbst baut, spart echtes Geld – aber nur, wenn er von Anfang an mit realistischen Zahlen plant. Der größte Fehler ist, nur die Materialkosten zu kalkulieren und Erdarbeiten, Betonage, Entsorgung und Technik-Abnahme zu vergessen. Diese Nebenkosten machen in der Praxis 30–50 % der Gesamtrechnung aus.
Gesamtkosten nach Poolgröße und Bauweise (Stand 2026)
Die folgende Tabelle zeigt realistische Gesamtkosten für den Selbstbau – inklusive Materialset, Beton, Aushub, Entsorgung und Basistechnik (Pumpe, Filter, Skimmer, Folie). Arbeitsleistung ist als Eigenleistung gerechnet, Elektriker-Abnahme ist eingepreist.
- 6×3 m (Styropor-Schalsteine): 10.000 – 15.000 €
- 6×3 m (GFK / PP): 18.000 – 26.000 €
- 6×3 m (Holz, freistehend): 5.000 – 10.000 €
- 8×4 m (Styropor-Schalsteine): 15.000 – 22.000 €
- 8×4 m (Stahlwand eingelassen): 10.000 – 14.000 €
- 8×4 m (GFK / PP): 26.000 – 42.000 €
- 8×4 m (Holz, freistehend): 8.000 – 14.000 €
- 8×4 m (Edelstahl, Fachbetrieb): 45.000 – 70.000 €
- 8×4 m (Sichtbeton mit Fliesen, Fachbetrieb): 40.000 – 65.000 €
- 10×5 m (Styropor-Schalsteine): 22.000 – 32.000 €
- 10×5 m (GFK / PP): 35.000 – 55.000 €
- 10×5 m (Edelstahl, Fachbetrieb): 60.000 – 95.000 €
- 10×5 m (Sichtbeton mit Fliesen, Fachbetrieb): 55.000 – 85.000 €
Die Bandbreiten sind bewusst groß: Bodenverhältnisse, Grundstückszufahrt, Lage des Technikschachts und regionale Entsorgungspreise treiben die Nebenkosten enorm. Ein Meißelbagger für Felsaushub kostet beispielsweise 800–1.500 € pro Tag extra – das sprengt jeden knapp kalkulierten Plan.
Nebenkosten, die viele vergessen
- Erdaushub (Bagger + Fahrer): 800 – 2.500 € je nach Bodenbeschaffenheit und Grundstückszugang
- Aushub-Entsorgung (20–80 t Erde): 500 – 2.000 €
- Beton C25/30 für Bodenplatte + Wandfüllung (8×4 m): ca. 1.500 – 2.500 €
- Elektriker-Abnahme (DIN VDE 0100-702, Potentialausgleich, RCD 30 mA): 500 – 1.200 €
- Wasseranschluss / Erstbefüllung (48 m³): ca. 100 – 200 € je nach Kommune
- Ringdrainage bei Lehmboden: 800 – 1.500 € zusätzlich
- Puffer für Unvorhergesehenes: +10 % auf die Gesamtsumme — fehlende Bauteile, Express-Lieferungen, Mehrstunden vom Handwerker, Wetter-Verzögerungen. Wer das einplant, bleibt am Ende gelassen.
Laufende Kosten pro Saison (6 Monate Betrieb)
- Strom (Pumpe, Beleuchtung): 400 – 1.000 € – abhängig davon, ob du eine Inverter-Pumpe oder eine billige On/Off-Pumpe betreibst
- Pool-Chemie (Chlor, pH-Mittel, Algizid, Testtabletten): 200 – 400 €
- Wasser (Rückspülung ca. 200–500 l/Woche + Verdunstung): 50 – 150 €
Verdunstungs-Faustregel: ohne Abdeckung 4–6 mm pro Tag und m² Wasserfläche im Hochsommer (ca. 4–6 l/m²/Tag). Beispiel 8×4 m = 32 m² → 130–190 l Verdunstung pro Tag, über eine Saison ca. 20–30 m³ Nachfüllwasser. Mit Abdeckung reduziert sich das um 50–70 %. - Wartung und Kleinreparaturen: 50 – 200 €
Selbstbau vs. Fachbetrieb: Was sparst du wirklich?
Ein vergleichbarer 8×4 m Pool, den ein Fachbetrieb schlüsselfertig baut, kostet je nach Bauweise und Region zwischen 35.000 € und 65.000 €. Im Selbstbau mit Styropor-Schalsteinen kommst du auf 15.000 – 22.000 €. Das entspricht einer Ersparnis von rund 35–55 % – vorausgesetzt, du bringst handwerkliches Geschick mit und vermeidest die typischen Fehler, die aus einem 15.000-€-Projekt ein 20.000-€-Projekt machen. Für die Technik-Komponenten findest du in unserem Shop Filteranlagen und Inverter-Pumpen, die auf gängige Beckengrößen abgestimmt sind.
Material-Rechner: Was brauchst du für deinen Styropor-Pool?
Gib Länge, Breite und Tiefe ein — der Rechner ermittelt Steinzahl, Bewehrung, Betonmenge, Folien-Maß und Technik-Leistung auf Basis unserer Werkstatt-Formeln aus über 1.000 betreuten Projekten.
Becken
- Umfang
- –
- Wasserinhalt
- –
- Wasseroberfläche
- –
- Aushub (inkl. Arbeitsraum)
- –
Steine & Schubteile
- Schalsteine
- –
- Endschieber (gerade)
- –
Beton
- Füllbeton Steine (inkl. Rücklauf + Anpumpen)
- –
- Bodenplatte (20 cm)
- –
- Bodenplatten-Fläche
- –
- Empfehlung
- C30/37 F4 0/8
Steine · Platte F5
Bewehrung
- Q188-Matten (500 × 215 cm)
- –
- Abstandshalter
- –
- Rundstahl Wandhöhe (1,5 m Stangen)
- –
- Winkeleisen Ecken 90°
- –
Folie (Foliensack)
- Gesamt-Folienfläche
- –
- → Boden
- –
- → Wände (2 × lang + 2 × kurz)
- –
Technik
- Filterpumpe (2 V / 8 h)
- –
- Wärmepumpe empfohlen
- –
- Salz bei 0,3 %
- –
Richtwerte für Standard-Rechteckbecken ohne Treppe. Bei Fertigtreppen, mehr Einbauteilen, anderen Steingrößen oder Sonderformen bitte Rücksprache — wir rechnen nach.
Pool selber bauen in 12 Schritten (Styropor-Bauweise)
Styropor-Schalsteine sind die ideale Selbstbau-Lösung: integrierte Isolierung, Lego-artiger Aufbau, in 25-cm-Schritten frei maßbar. Mit dieser Anleitung baust du einen 8×4 m Pool in 8–12 Wochen.
-

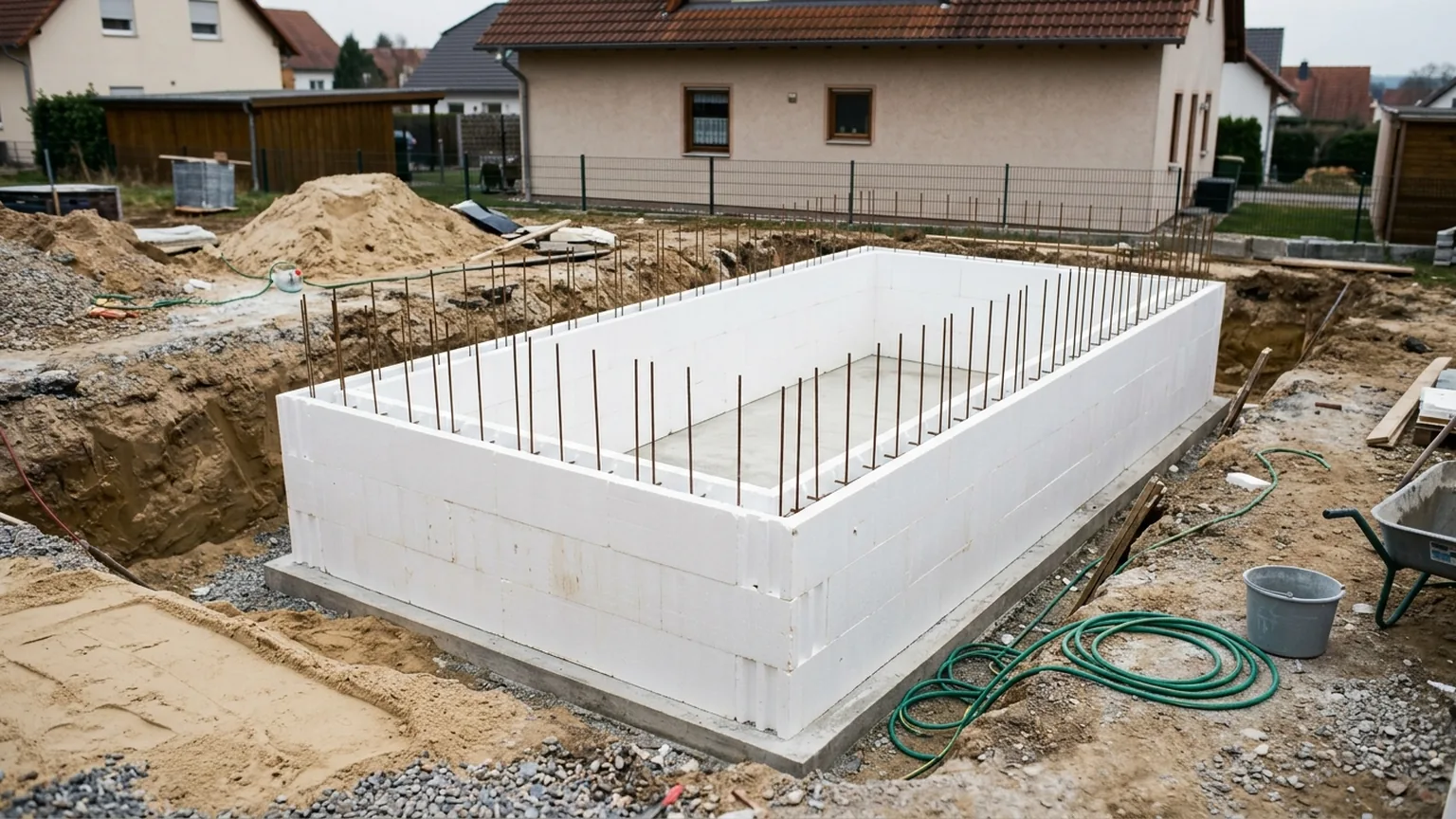

Schritt 1: Planung, Abstecken und Baugrubenvermessung
Lege zuerst das genaue Innenmaß deines Pools fest — beim Styropor-System in 25-cm-Schritten wählbar. Für einen 8×4 m Pool benötigst du eine Baugrube von mindestens 9,2×5,2 m (Innenmaß + 2×25 cm Wandstärke + 2×10 cm Abstand + 2×60 cm Arbeitsraum). Die Tiefe der Grube ergibt sich aus: Beckentiefe + 20 cm Sauberkeitsschicht + 20 cm Bodenplatte. Beim Abstecken hilft der Pythagoras-Trick: Drei Latten mit 3 m / 4 m / 5 m Länge als Dreieck spannen — so erhältst du exakt rechte Winkel. Prüfe die Bodenbeschaffenheit: Bei Lehm oder Ton ist eine Ringdrainage mit Pumpenschacht vor dem Aushub zu planen, sonst droht später Auftrieb beim Entleeren.
-
Schritt 2: Erdaushub und Entsorgung
Bestelle einen Bagger mit erfahrenem Fahrer — ein 8×4 m Pool mit 1,5 m Tiefe ergibt ca. 80–100 m³ Aushub (inkl. Arbeitsraum und Technikschacht). Die Entsorgungskosten für den Aushub werden oft unterschätzt: Plane 800–1.500 € für Abtransport und Deponierung ein (Stand 2026, regional unterschiedlich). Bei Fels wird es teuer: Ein Meißelbagger kostet deutlich mehr als ein Standardbagger — rechne mit 1.500–3.000 € Aufpreis je nach Felsmenge. Den Technikschacht direkt mitausheben: Mindestmaß 200×125 cm, Tiefe so, dass die Oberkante des Schachts bündig mit dem Pool-Wasserspiegel liegt.
-
Schritt 3: Sauberkeitsschicht und Drainage verlegen
Trage 15–20 cm verdichteten Schotter oder Kies als kapillarbrechende Schicht auf. Bei bindigem Boden (Lehm, Ton) verlege jetzt das Drainagerohr (DN 100) ringförmig um die spätere Bodenplatte und führe es in einen Pumpenschacht — dieser Schritt kann später nicht mehr nachgeholt werden. Verdichte die Schotterschicht mit einer Rüttelplatte. Verlege anschließend eine Baufolie als Gleitlager und Trennschicht zwischen Schotter und Bodenplatte. Markiere die exakten Poolmaße auf der Folie mit Kreide oder Sprühfarbe als Führung für die Schalung.
-
Schritt 4: Bodenplatte bewehren und betonieren
Die Bodenplatte wird 20 cm dick aus Beton C25/30 gegossen. Verlege zwei Lagen Baustahlmatten (Q258A oder Q335A) kreuzweise — die untere Lage mit 3 cm Abstandhaltern vom Boden, die obere Lage ebenfalls mit Abstandhaltern zur Oberkante. Biege die Bewehrung an den Rändern nach oben auf, damit sie später in die Wände übergeht. Für einen 8×4 m Pool benötigst du ca. 7–8 m³ Beton für die Bodenplatte. Lass den Beton von einem Betonmischer liefern — Handmischen in dieser Menge ist unrealistisch. Glättung zwingend flügelglätten: Jede Unebenheit zeichnet sich später durch die Folie ab. Aushärtezeit: mindestens 7 Tage vor dem nächsten Schritt. Zeitaufwand: 1 Wochenende (2 Helfer nötig).
-
Schritt 5: Einbauteile positionieren — Skimmer, Einlaufdüsen, Bodenablauf
Bevor die erste Steinreihe gesetzt wird, lege die Leerrohre und Einbauteile exakt fest — danach ist kaum noch Korrektur möglich. Setze den Bodenablauf bündig mit der späteren Poolboden-Oberkante (Isolierungsdicke berücksichtigen), ca. 80–100 cm vom Technikschacht entfernt. Schaffe eine Aussparung von 25×25 cm oder lege ein Leerrohr DN 100 vor. Verlege alle Rohre im Erdreich (Saugleitung zum Skimmer, Druckleitung zur Düse, Bodenablass) in PN10-Qualität — kein Baumarkt-PVC. Für einen 8×4 m Pool (32 m² Wasserfläche) planst du: mindestens 1 Skimmer, mindestens 4 Einlaufdüsen. Markiere alle Rohraustritts-Punkte an den Poolwänden präzise.
-
Schritt 6: Styropor-Schalsteine setzen (Wände hochziehen)
Setze die erste Reihe Styropor-Schalsteine exakt auf der Bodenplatte — prüfe mit Wasserwaage und Schnur auf ganzer Länge. Die Steine greifen wie Lego ineinander; versetzt verlegte Stöße ergeben die stabilste Konstruktion. Baue Aussparungen für Skimmer, Einlaufdüsen und Rohrdurchführungen schichtweise mit ein — schneide Styropor mit einem Heißdraht-Schneider sauber zu. Baue den Technikschacht direkt aus Styroporsteinen mit: Das spart Arbeit und liefert direkt die nötige Wärme- und Feuchtigkeitsisolierung. Für die Stufen und Sitzbänke kannst du Hohlblocksteine verwenden (müssen dann verputzt werden, damit sich ihre Struktur nicht durch die Folie abzeichnet). Zeitaufwand: 1–2 Wochenenden.
-
Schritt 7: Wände ausbetonieren
Beton C25/30 wird schichtweise in 2–3 Lagen von jeweils ca. 50 cm umlaufend eingebracht — nie auf einer Seite alles auf einmal füllen, das erzeugt einseitigen Druck und kann Stege sprengen. Keinen Rüttler verwenden — der Betondruck zerstört die Schalsteine. Stattdessen mit einem Holzstab oder der Schaufelkante klopfen, damit keine Hohlräume entstehen. Betonmengen-Formel: (Umfang × Höhe inkl. Betonkranz + 5 cm) × 0,16 m³/m². Beispiel 8×4×1,5 m: (8+4+8+4) × 1,55 m × 0,16 = ca. 5,9 m³ — plus Zuschläge für Stufen (+3 m³), Liegebank (+1,5 m³), Technikschacht (+1,6 m³) und Reserve (+1 m³), ergibt ca. 13 m³ gesamt. Direkt nach dem Befüllen Wände mit Alulatte und Schnur ausrichten — das Zeitfenster für Korrekturen beträgt ca. 30 Minuten. Halte zwei Schaltafeln (ca. 80×160 cm) bereit, falls ein Steg platzt. Aushärtezeit: 3 Wochen.
-
Schritt 8: Oberfläche vorbereiten — Spachteln, Schleifen, Grundieren
Nach der Aushärtung schließt du alle Fugen und Unebenheiten mit Poolspachtel oder Haftputz. Styropor-Hersteller schreiben einen Gewebeputz vor — aus 20 Jahren Praxis wissen wir: Wenn die Fugen sauber verschlossen sind, ist auch ohne Gewebeputz ein sehr gutes Ergebnis möglich. Bei Hohlblockstein-Bereichen (Stufen, Sitzbänke) ist der Gewebeputz jedoch Pflicht, sonst zeichnet sich die Blockstruktur durch die Folie ab. Schleife alle Oberflächen glatt ab, entferne Staub und grundiere die gesamte Innenfläche. Jetzt ist auch der richtige Zeitpunkt für die Klemmprofilleiste rund um den Beckenrand: Diese hält später die Folie oben fest. Zeitaufwand: 2–3 Wochen inkl. Aushärtezeit.
-
Schritt 9: Verrohrung im Technikschacht fertigstellen
Verbinde alle Leerrohre und Einbauteile mit dem Technikschacht. Die Saugleitung vom Skimmer und Bodenablauf zur Pumpe sollte mindestens DN 50 (63 mm Außendurchmesser) haben — ab 10–15 m Saugweg zwingend DN 65 (75 mm). Vermeide 90-Grad-Winkel; verwende stattdessen zwei 45-Grad-Bögen. Verlege die Druckleitung von der Pumpe zum Filter und von dort zu den Einlaufdüsen in DN 50. Bereite den Wärmepumpen-Bypass jetzt vor, auch wenn die Wärmepumpe erst später kommt: Ein vorbereiteter 3-Ventil-Bypass kostet jetzt 2 Stunden — nachträglich ist es ein halber Tag plus Undichtigkeitsrisiko. Alle druckführenden Rohre in PN10-Qualität verkleben. Zeitaufwand: 1 Wochenende.
-
Schritt 10: Vlies verlegen und Folie einschweißen
Verlege das Schutzfließ (300–500 g/m²) direkt vor der Folienmontage — nicht früher, sonst verschmutzt es. Trage Sprühkleber auf Wand und Boden in X-Form auf und klebe das Vlies Stoß-auf-Stoß an die Klemmprofilleiste — nicht überlappend, sonst entstehen Falten in der Folie. Die Folienmontage (1,5 mm gewebeverstärkte PVC-Folie) sollte von einem Fachbetrieb durchgeführt werden — ein Schweißfehler führt zu undichten Stellen, die später kaum zu lokalisieren sind. Wichtig: Folie nur bei über 15–18 °C verlegen, darunter lässt sich die dicke Gewebefolie kaum faltenfrei einlegen. Spanne die Folie gleichmäßig, fixiere sie an der Klemmprofilleiste und schneide Einlaufdüsen, Skimmer und Bodenablauf exakt aus. Zeitaufwand: 1 Tag (Profi-Einsatz empfohlen).
-
Schritt 11: Technik anschließen und Elektrik abnehmen lassen
Montiere Filterpumpe, Sandfilter, Skimmer-Körbe und Einlaufdüsen-Düsenköpfe. Für einen 8×4×1,5 m Pool (48 m³) gilt: Filterpumpe mit mind. 10–12 m³/h Förderstrom (Umwälzung in 4–5 Stunden), Filterkessel mit mind. 500 mm Durchmesser. Schließe die Stromversorgung ausschließlich durch einen zugelassenen Elektriker an — DIN VDE 0100-702 ist hier nicht verhandelbar. In Zone 0 (im Becken) und Zone 1 (bis 2 m ums Becken) ist 230V strikt verboten. Pflicht: FI-Schutzschalter 30 mA (RCD), Potentialausgleich aller leitfähigen Teile inklusive Armierungseisen. Die Abnahme muss dokumentiert werden. Zeitaufwand: 1 Wochenende + Elektriker-Termin.
-
Schritt 12: Befüllen, Inbetriebnahme und Wasserchemie einstellen
Befülle den Pool langsam — beim Befüllen die Folie gleichmäßig nachziehen, damit keine Falten entstehen. Starte die Filterpumpe sobald der Skimmer Wasser zieht (ca. 30 cm über Skimmer-Unterkante). Lass den Filter mindestens einmal rückspülen, bevor du mit der Wasserchemie beginnst. Messe pH-Wert (Ziel: 7,2–7,4) und Chlorgehalt (Ziel: 1–1,5 mg/l freies Chlor) mit einem Testset. Stelle zunächst den pH-Wert ein, dann erst das Chlor — falsche Reihenfolge mindert die Wirkung. Plane für die erste Befüllung ca. 50–80 € für Startchemikalien ein. Reinigungs- und Chemiekosten betragen im laufenden Betrieb ca. 200–400 € pro Saison. Gesamte Bauzeit: 8–12 Wochen. Wer im Mai beginnt, badet oft erst im August — der beste Baubeginn ist der Herbst.

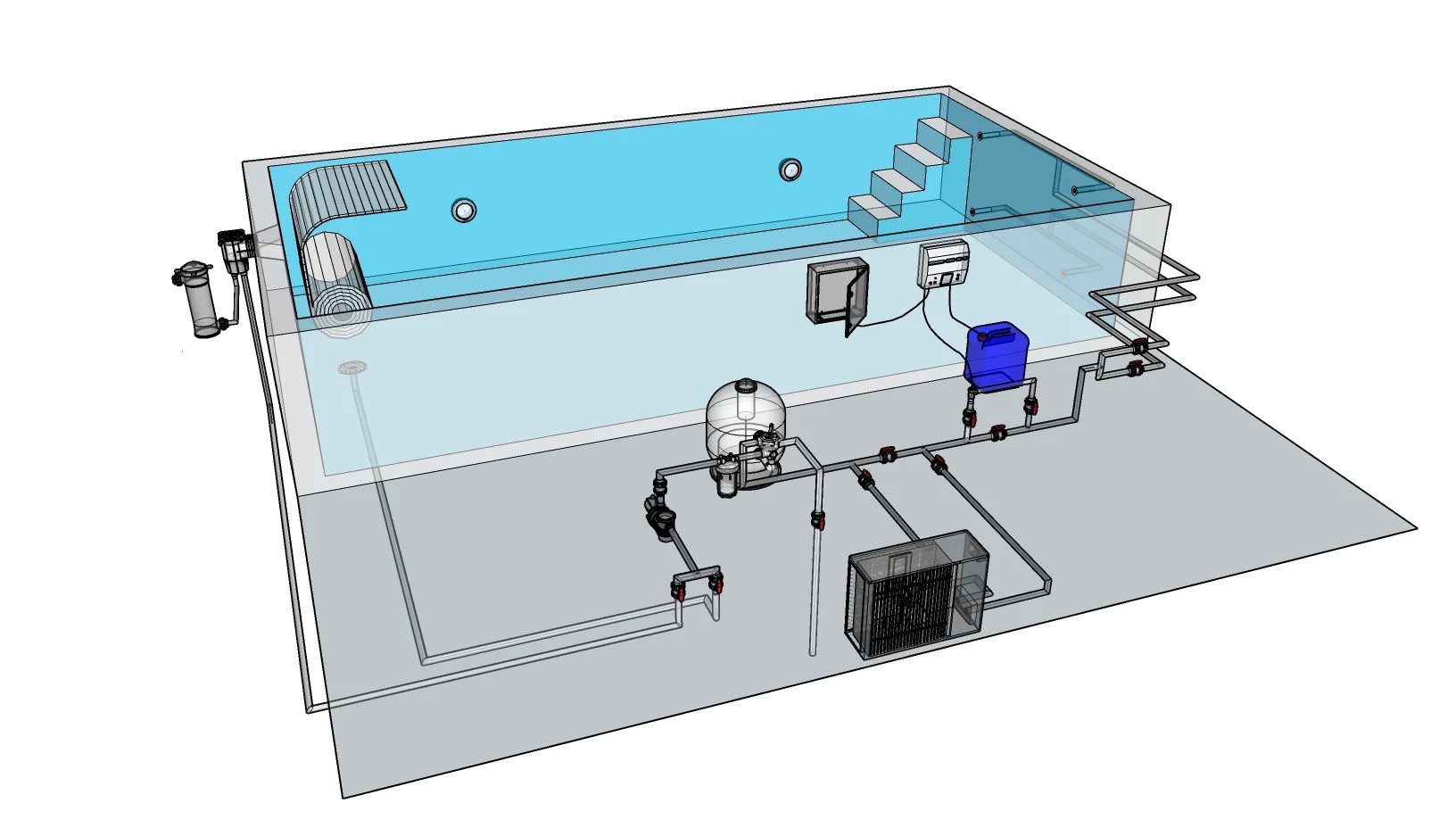

Technik-Verstehen: Das steckt hinter deiner Pool-Verrohrung
Klick auf jeden nummerierten Punkt im Bild — du siehst, was das Bauteil macht, wo es sitzt und worauf du beim Selbstbau achten musst.
Technik richtig dimensionieren: Filter, Pumpe, Skimmer, Heizung
Die häufigste Ursache für Wasser- und Technikprobleme im Selbstbau-Pool ist falsch dimensionierte Technik — zu kleine Rohre, zu schwache Pumpen, zu langsame Filter. Mit der Formel Q = V/t und den richtigen Faustregeln vermeidest du teure Nacharbeit.
Bevor du Pumpe, Filter und Rohre bestellst, brauchst du eine saubere Berechnung. Die Grundformel: Q = 2 × V / t — der Förderstrom (m³/h) muss den Beckeninhalt (m³) in der gewählten Umwälzzeit (h) mindestens zweimal umwälzen. Für einen 8×4×1,5-m-Pool mit 48 m³ Inhalt ergibt das bei 8 Stunden Umwälzzeit 12 m³/h. Das Beckenwasser sollte 2–3× täglich komplett umgewälzt werden, die tägliche Filterlaufzeit mindestens 6–10 Stunden betragen.
Skimmer und Einlaufdüsen: Faustregeln für die Beckendurchströmung
Wie viele Skimmer und Einlaufdüsen du brauchst, hängt von der Wasseroberfläche ab. Die Faustregeln aus der Praxis:
- 1 Skimmer je 30 m² Wasseroberfläche (ein 8×4-m-Pool mit 32 m² braucht also mindestens 1, besser 2 Skimmer)
- 1 Wandeinlaufdüse je 8–12 m² Wasserfläche (horizontale Einströmung), mindestens aber 4 Stück
- Alternativ: 1 Bodendüse je 6–8 m² bei vertikaler Einströmung
- Bei ungewöhnlicher Beckenform (L-Form, Nierenform) lieber eine Einlaufdüse mehr setzen — tote Ecken werden sonst nicht durchspült. Auch Rolladenschächte werden gern vergessen.
Skimmer und Einlaufdüsen müssen vor dem Verputzen und Folieneinbau gesetzt werden — eine der häufigsten Stolperfallen im Selbstbau. Plant du doch noch eine weitere Düse ein, kostet das Auftrennen der fertigen Wand leicht 300–600 €. Alle Skimmer und Einbauteile findest du direkt in unserem Shop.
Filterdimensionierung: Durchmesser berechnen, nicht raten
Die Filtergeschwindigkeit sollte im privaten Bereich maximal 50 m/h betragen — je langsamer, desto gründlicher die Filterung. Die benötigte Filterfläche ergibt sich aus: AF (m²) = Q (m³/h) / v (m/h). Daraus den Filterdurchmesser: d = √(4 × AF / π). Beispiel: Bei 10 m³/h Förderstrom und 50 m/h Filtergeschwindigkeit ergibt das AF = 0,2 m² und einen Durchmesser von ≈ 500 mm. Lieferbare Filterdurchmesser immer aufrunden — nie abrunden.
Rohrdurchmesser: DN ist nicht gleich mm — der teuerste Denkfehler
Wer „50-mm-Rohr" bestellt, bekommt ein Rohr mit 50 mm Außendurchmesser. Die Nennweite DN 40 bezeichnet dagegen keinen Durchmesser, sondern eine Normgröße. Wer das verwechselt, kauft falsche Fittings — und merkt es oft erst beim Einbau. Die wichtigsten Größen im Überblick:
| Nennweite (DN) | Außendurchmesser | Zoll-Gewinde | Typischer Einsatz |
|---|---|---|---|
| DN 40 | 50 mm | 1½" | Kleine Pools, kurze Leitungen |
| DN 50 | 63 mm | 2" | Standard Saug-/Druckleitung |
| DN 65 | 75 mm | 2½" | Lange Saugwege, Gegenstromanlagen |
| DN 80 | 90 mm | 3" | Große Becken, mehrere Skimmer |
| DN 100 | 110 mm | 4" | Öffentliche Bäder, Bodenabläufe |
Für Saugleitungen über 10–15 m Länge gilt: mindestens 63 mm Rohr (DN 50) einsetzen, sonst zieht die Pumpe Luft und läuft gegen Kavitation. Verwende ausschließlich druckfeste PN10-Qualität — Baumarkt-PVC-Rohre ohne Druckklasse sind für den Dauerbetrieb unter Last nicht geeignet.
Inverter-Pumpe vs. On/Off-Pumpe: 70 % Stromersparnis sind realistisch
Eine frequenzgesteuerte Inverter-Pumpe läuft 24/7 auf niedriger Drehzahl und passt ihren Energiebedarf der tatsächlichen Last an. Eine billige Ein/Aus-Pumpe läuft dagegen immer auf Vollast oder gar nicht — ineffizient und schlecht für die Filterleistung. Beim Rückspülen kannst du mit einer Inverter-Pumpe die Drehzahl gezielt hochregeln, um die empfohlene Rückspülgeschwindigkeit von mindestens 40 m/h zu erreichen. Alle Umwälzpumpen in unserem Shop sind nach Förderstrom und Leistungsklasse gefiltert.
„Wer beim Pumpenkauf 200 € spart und eine billige On/Off-Pumpe nimmt, zahlt das über drei Saisonen im Strom zurück — und ärgert sich über trübes Wasser obendrauf. Wer eine Photovoltaik-Anlage hat, kann die Rechnung anders aufmachen — gespart wird trotzdem, weil die Inverter leiser läuft und die Technik länger lebt.“
Robin Burfeind
Filterglas statt Sand: 7–10 Jahre statt 2–3
Aktiviertes Filterglas verklumpt nicht, bildet kaum Biofilm und muss deutlich seltener getauscht werden als Quarzsand — alle 7–10 Jahre statt alle 2–3 Jahre. Die Anschaffungskosten sind etwas höher, rechnen sich aber über die Laufzeit. Achte beim Kauf auf zertifiziertes Aktivglas, kein einfaches Recyclat.
Bypass für die Wärmepumpe: jetzt vorbereiten, später nicht nachrüsten
Über 80 % des Wärmeverlustes im Pool entstehen durch Verdunstung an der Wasseroberfläche. Eine Wärmepumpe amortisiert sich deshalb schnell — aber nur, wenn du beim Neubau einen 3-Ventil-Bypass in die Verrohrung integrierst. Nachträglich kostet das Auftrennen der Rohrleitungen nicht nur Arbeit, sondern schafft neue Undichtigkeitsrisiken. Mit vorbereitetem Bypass ist das Nachrüsten einer Wärmepumpe später eine Arbeit von zwei Stunden. Plane außerdem direkt eine Stromleitung und zwei wasserführende Leitungen (mind. 50 mm) zum Aufstellort ein.
Ich sehe häufig, dass Selbstbauer beim Rohrdurchmesser sparen — 50 mm auf langen Strecken statt 63 mm. Die Pumpe zieht dann nicht richtig, Chlor steigt, die Anlage verschleißt schneller. Ab 10–15 m Saugweg gehört 63 mm rein, ohne Kompromiss.
Robin Burfeind
Passende Technik für deinen Selbstbau-Pool
Bevor du die Wände hochziehst, musst du Skimmer, Einlaufdüsen und Leerrohre planen — nachträglich wird's teuer. Hier findest du die Komponenten, die beim Selbstbau wirklich zählen.
Filteranlagen & SandfilterFilter und Pumpe müssen aufeinander abgestimmt sein — ein zu kleiner Kessel drückt den Schmutz einfach durch den Sand hindurch.
Pool- & UmwälzpumpenEine frequenzgesteuerte Inverter-Pumpe spart bis zu 70 % Strom gegenüber einer klassischen On/Off-Pumpe und filtert dabei sogar besser. Hinweis: Mit eigener Photovoltaik-Anlage relativiert sich die Stromersparnis — die Inverter-Pumpe läuft dafür leiser und schont die Technik.
Skimmer & EinbauteileSkimmer und Einlaufdüsen müssen vor dem Ausbetonieren der Wände gesetzt sein — danach ist kein Korrigieren mehr möglich.
Poolfolien & InnenhüllenEine 1,5 mm gewebeverstärkte PVC-Folie hält 15–20 Jahre dicht — spar hier nicht an der Qualität, denn eine Nachschweißung kostet mehr als die Folie selbst.
Realistischer Zeitplan (Selbstbau mit Helfern)
Ehrliche Aufwand-Schätzung vom Fachbetrieb — Profis schaffen es in 1 Woche, Heimwerker brauchen 8–12 Wochen.
| Bauabschnitt | Zeitaufwand | Helfer |
|---|---|---|
| Aushub & Bodenplatte | 2 Wochenenden | 2–3 |
| Wände stellen & betonieren | 2 Wochenenden | 2–3 |
| Aushärtung & Wände spachteln/schleifen | 2–3 Wochen (reine Wartezeit + 1 Wochenende) | 1–2 |
| Verrohrung im Erdreich & Technikraum | 2 Wochenenden | 1–2 |
| Folie einschweißen (Profi-Service empfohlen) | 1 Tag | — |
| Gesamt (bei durchschnittlichem Wetter) | 8–12 Wochen | 2–3 dauerhaft |
Die teuersten Selbstbau-Fehler — und wie du sie vermeidest
Aus über 1.000 betreuten Pool-Projekten kennen wir die Fehler, die Selbstbauer am meisten Geld kosten — viele davon passieren in den ersten Stunden des Baus.
Die meisten Fehler beim Pool-Selbstbau entstehen nicht aus Nachlässigkeit, sondern weil bestimmte Zusammenhänge nirgendwo klar erklärt werden. Einige dieser Fehler kosten ein paar Hundert Euro Nacharbeit — andere machen den gesamten Rohbau zunichte. Hier sind die häufigsten Stolperfallen aus unserer Praxis, mit konkreten Kosten-Folgen.
Fehler 1Falsche Verrohrung — die unsichtbare Kostenfalle
Viele Selbstbauer verlegen 50-mm-Flexschlauch auf langen Strecken und wundern sich, warum die Pumpe kaum Wasser fördert. Die Regel lautet: Ab 10–15 m Saugweg zwingend 63 mm Rohr verwenden. Dazu kommen 90°-Winkel statt strömungsoptimierter Bögen — jeder rechte Winkel kostet Druckverlust. Folge: Die Filteranlage arbeitet permanent gegen zu hohen Widerstand, der Chlorbedarf steigt, die Pumpe verschleißt vorzeitig. Nachträgliches Auftrennen der Verrohrung kostet 500–1.500 €, je nachdem wie viel schon einbetoniert ist.
Fehler 2GFK- oder PP-Becken ohne Wasser-Gegendruck verfüllen
GFK- und PP-Becken müssen beim Hinterfüllen mit Magerbeton gleichzeitig von innen mit Wasser befüllt werden, damit sich die Wände nicht nach innen verbiegen. Wer das vergisst oder den Beton zu schnell in Schichten aufbringt, riskiert einen irreparablen Verzug des Beckens — Totalschaden. Dieser Fehler passiert in Stunden und ist nicht rückgängig zu machen. (Mit Ausnahme von z.B. Thermotec. Lassen Sie sich hier aber besser von einem Fachmann beraten)
Fehler 3Bodenplatte nicht flügelgeglättet
Jede Unebenheit in der Betonbodenplatte zeichnet sich später millimetergenau durch die Poolfolie ab — als spürbarer Kieselstein unter dem Fuß oder als Druckstelle, die die Folie langfristig schwächt. Die Bodenplatte muss nach dem Gießen flügelgeglättet werden. Das Zeitfenster dafür beträgt nur wenige Stunden nach dem Betonieren. Wer es verpasst, schleift sich later stundenweise ab — oder legt eine extra Vliesschicht drüber, die aber keine vollständige Lösung ist.
Fehler 4Fehlende Drainage — der Auftrieb beim Entleeren
Bei bindigem Boden (Lehm, Ton) sammelt sich Regenwasser in der Baugrube wie in einer Badewanne. Wird der Pool für einen Wasserwechsel auch nur teilweise entleert und drückt von außen Grund- oder Stauwasser gegen die Wände, schwimmt das Becken auf oder die Wände brechen ein — unabhängig davon, ob es sich um GFK, Folie oder PP handelt. Eine Ringdrainage mit Pumpenschacht ist in diesen Fällen keine Option, sondern Pflicht. Auch ohne erkennbares Grundwasser ist eine Sekundärentwässerung nötig, um Schmelz- und Schwitzwasser abzuführen.
Fehler 5Folie & Kleben bei Kälte
Eine 1,5-mm-gewebeverstärkte PVC-Poolfolie lässt sich unter 15–18 °C kaum faltenfrei verlegen — das Material ist zu steif. Falten in der Folie sind nicht nur optisch störend, sie sammeln Schmutz und können an Knickkanten langfristig reißen. Wer im Herbst oder frühen Frühjahr verlegt, sollte entweder warten oder die Folie im Vorfeld für mehrere Stunden aufwärmen. Das selbe gilt für die PVC Verrohrung. Viele Kleber funktionieren nicht mehr gut unter 9°C!
Fehler 6Vergessene Leerrohre und Unterflur-Rollladen
Leerrohre für spätere Beleuchtung, Wärmepumpen-Bypass und vor allem die Durchführung für einen Unterflur-Rollladen müssen vor dem Betonieren eingebaut werden. Wer das vergisst, zahlt später 600–1.000 € für eine nachträgliche Kernbohrung — wenn sie überhaupt möglich ist. Das gilt auch für den Wärmepumpen-Bypass: Ein vorbereitetes 3-Ventil-System kostet beim Neubau wenige Euro; nachträgliches Auftrennen der Rohrleitung ist ein Undichtigkeitsrisiko und kostet Stunden.
Fehler 7Billige On/Off-Pumpe statt Inverter
Eine günstige Schaltpumpe läuft auf maximaler Drehzahl oder gar nicht — das ist für die Filtration suboptimal und für den Stromverbrauch eine Katastrophe. Eine frequenzgesteuerte Inverter-Pumpe, die 24/7 auf niedriger Stufe läuft, spart bis zu 70 % Strom gegenüber einer konventionellen Pumpe mit gleichem Durchsatz. Bei 400–1.000 € Stromkosten pro Saison amortisiert sich die teurere Pumpe innerhalb von 2–3 Jahren. Zusätzlich filtert eine langsam laufende Pumpe deutlich besser als eine im Volllastbetrieb. Mehr zur Dimensionierung findest du in unserer Filteranlagen-Übersicht.
Fehler 8Fliesenbecken ohne Dichtschlämme
Fliesen sind nicht wasserdicht — das ist der häufigste Denkfehler bei Fliesenbecken. Die Abdichtung muss vor dem Verfliesen über eine Grundierung und eine zweilagige Dichtschlämme (z. B. nach DIN 18535) erfolgen. Wer diesen Schritt überspringt oder mit einer einfachen Zementgrundierung arbeitet, baut ein Becken, das mit der Zeit Feuchtigkeit in den Betonkörper lässt — mit allen Folgen für Risse, Abplatzungen und Bewehrungskorrosion.
„Ich sehe immer wieder, dass bei der Drainage gespart wird — mit dem Argument 'bei uns versickert das Wasser gut'. Nach zwei Jahren kommt dann der Anruf, weil der Pool beim ersten Wasserwechsel aufgeschwommen ist. Das ist ein Totalschaden, der mit einer 500-Euro-Ringdrainage komplett vermeidbar gewesen wäre.“
Robin Burfeind
Häufige Fragen zum Pool-Selbstbau
Wie viel kostet es, einen Pool selber zu bauen?
Brauche ich eine Baugenehmigung für meinen Pool?
Wie tief muss das Fundament für einen Pool sein?
Welche Bauweise ist für Selbstbauer am besten geeignet?
Wie lange dauert der Pool-Selbstbau?
Kann ich einen Pool ohne Beton-Bodenplatte bauen?
Wer muss die Elektrik am Pool abnehmen?
Wann ist der beste Zeitpunkt für den Baubeginn?
Welche Pumpe brauche ich für einen 8×4 m Pool?
Den Pool komplett ausstatten
Rohbau fertig, Technik angeschlossen — jetzt fehlt noch die vollständige Ausstattung. Diese Kategorien decken alles ab, was du für einen rundum betriebsbereiten Pool brauchst.
Wärmepumpen & HeizungBeim Neubau den Bypass-Anschluss direkt einplanen — nachträgliches Auftrennen der Verrohrung kostet 600–1.000 € extra.
Abdeckungen & RollladenÜber 80 % des Wärmeverlustes entstehen durch Verdunstung — eine Abdeckung ist die günstigste Heizkosten-Bremse, die es gibt.
Pool-Chemie & WasserpflegeFür die Erstbefüllung und laufende Saison: Chlor, pH-Senker und Testausrüstung gehören vom ersten Tag an in den Schrank.
Poolfolien & InnenhüllenOb maßgefertigter Foliensack oder Vor-Ort-Verschweißung — die Folie ist das Herzstück jedes Styropor- oder Betonbeckens.
